SG2024-03-DSJ
编制单位 | : | 苏州晟源能源科技有限公司 |
编制时间 | : | 2024年03月07日 |
公司地址 | : | 苏州工业园区中新生态大厦1216 |
联系方式 | : | 18013784265、17798647682 |
一、项目简介。
1、XX光伏电站光伏组件导水夹安装方案,项目位于XX省XX市XX区县XX街道XX号院内。
2、XX光伏电站施工项目安全技术负责人: XX ;现场负责人: XX;施工员:XX、XX。XX屋面光伏组件安装导水夹作业,屋面设有女儿墙,不涉及临边施工,不需要申请其它特种施工计划,施工中不使用大型施工机械。

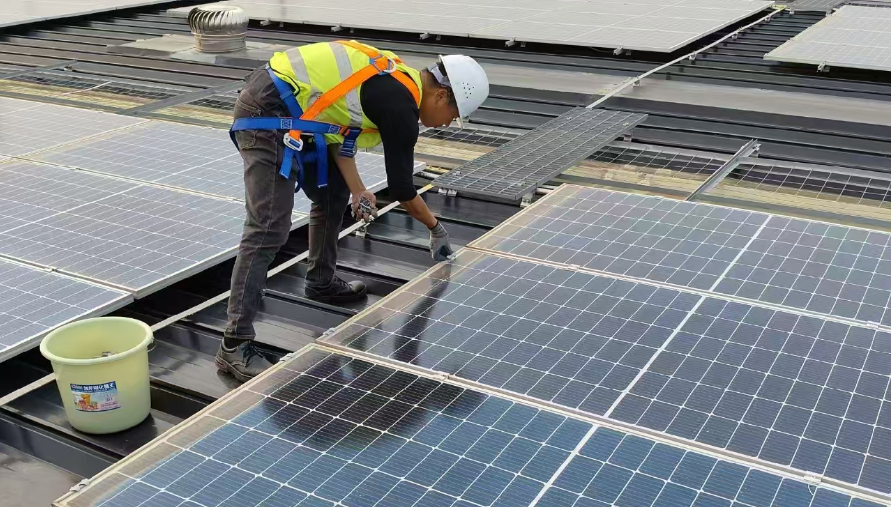

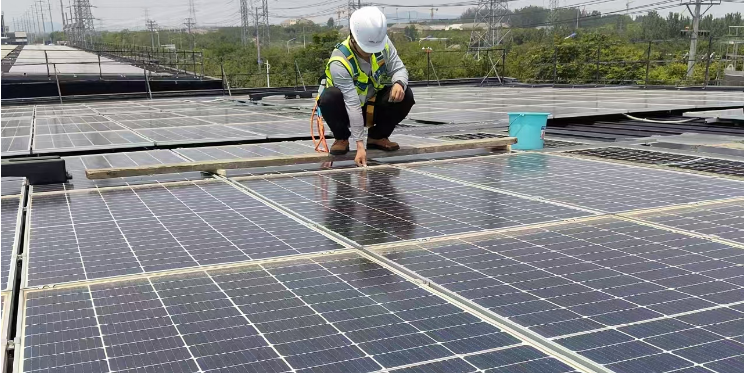

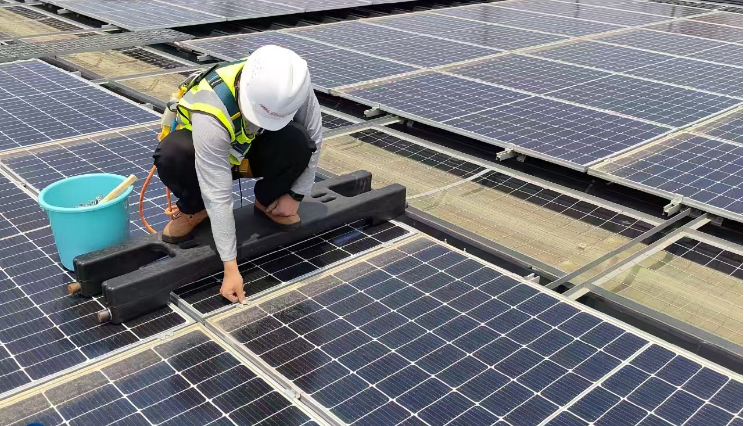

项目的施工环境如下图所示。

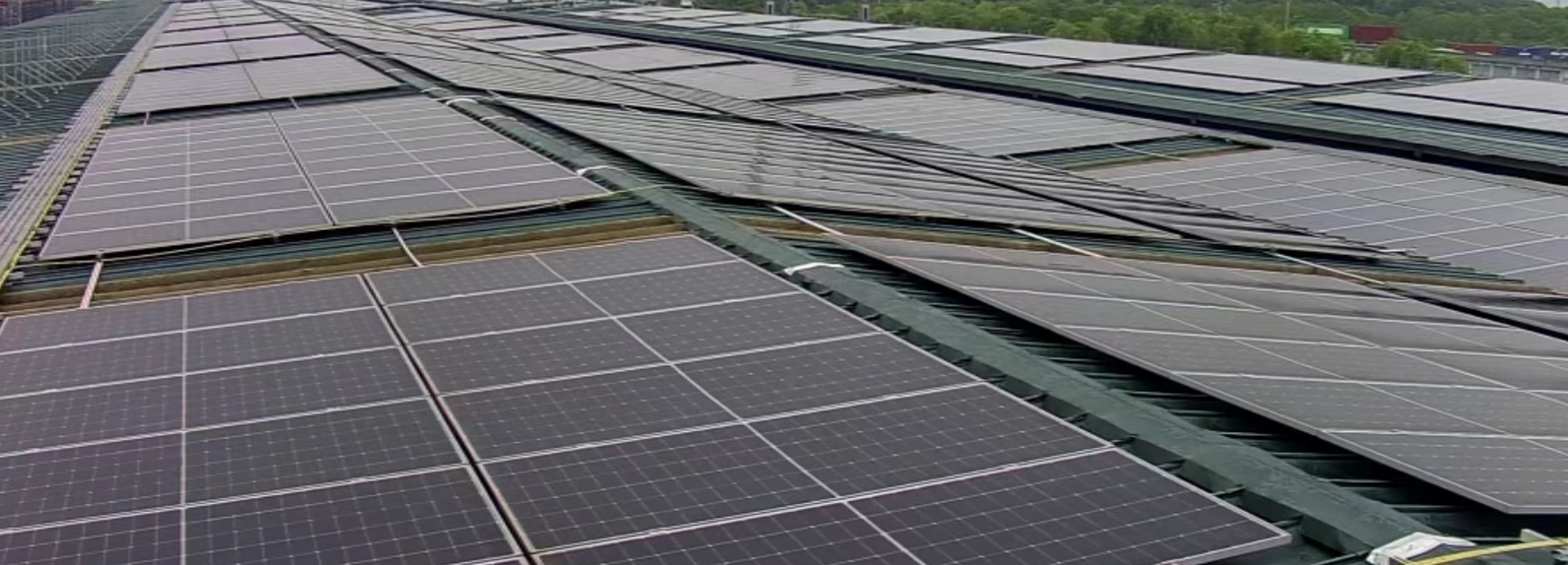

图1 项目现场附图
3、施工时间:2024年XX月XX日-2025年XX月XX日止。
二、实施内容。
针对XX已建成的光伏电站,安装光伏组件导水夹,安装标准达到甲方合同约定要求。
三、作业地点和时间。
1、作业地点:XX屋顶。
2、作业时间:XX天。
(1)第一天:上午项目施工全员安全会议、屋顶巡视。
(2)第一天下午至第XX天上午光伏板导水夹安装。
(3)第XX天下午安装结束后现场清理,并联系甲方现场验收,验收结束后人员、机具撤场。
作业时间按上述实施计划严格执行。
四、安装方法。
针对本次拟安装导水夹的光伏发电项目,特制订项目安装方案如下。
(1)组串与组串之间预留检修通道的,拟安装导水夹产品下端临近检修通道的,安装作业人员可直接安装作业的,人员可根据以上所述,在光伏组件的下边缘安装光伏导水夹;

(2)组串与组串之间预留检修通道的,但拟安装导水夹产品的光伏组件不临近检修通道的,或者成片安装未预留检修通道的,需要根据已安装光伏组件的宽度确定合理宽度的检修作业架,导水夹产品的安装续作业人员站在检修作业架上进行:

a)光伏电站安装完成后,尤其是成片安装(光伏组件之间没有预留检修通道的)的方式,作业架宽度设计以满足人员作业基本要求为准,人员作业过程中的自重可以有效的通过光伏组件的铝合金边框传递至光伏组件下端的铝型材导轨支架上去。为满足安装效率的要求,采用安装架+现场制作木架结合使用的方案。木质安装架根据甲方提供的项目图纸和现场复核后的尺寸确定,木质承重架下部安装不少于两个承重垫块,承重垫块的高度不少于4cm且不小于作业人员站在木架中间时,木架的挠曲变形。使用木质承重架时,承重垫块放置于压块的位置,安装人员的自重可通过以下传递路径:木架--承重垫块--光伏组件压块--铝合金边框--光伏导轨--屋面彩钢板--屋面檩条及钢梁,将安装人员的自重传递至厂房承重系统。

五、安全防护措施。
通过现场勘查,其主要风险点为处:
1.登高作业风险。
2.劳动安全风险。
3.风险等级:低。
4.针对以上风险点,结合实际制定以下安全措施:
(1)严格落实安全生产责任制,严格执行国铁集团、上海局集团、浙江铁发集团等相关安全管理规定,由现场项目负责人负责检查督促项目的安全生产,负责项目安全管理工作,检查督促施工现场安全措施落实。
(2)劳动保护,要求现场作业人员登高作业应规范佩戴使用安全帽、作业背心、五点式安全绳、防滑防砸劳保鞋等劳动保护用品,做好防滑措施,防止人员滑倒、坠落。
(3)严格落实安全生产三级教育制度,对施工单位现场负责人、作业人员进行全员安全生产教育培训和考试,考试不合格者不得上岗,施工人员进入工地后,必须穿黄背心,严格执行公司的安全规章,严禁酒后上岗和禁止在作业区域内吸烟,施工结束后,做好工完料清后,施工人员方可离场。
(4)项目开工前,由项目部组织施工单位现场管理人员、现场作业人员进行安全交底,明确安装范围、安装内容、安装时间、安装注意事项等相关要求;当天作业前,召开现场点名会,明确当天作业范围、内容、时间、安全注意事项等要求,开展安全预想,施工单位严格按照当日布置内容进行施工作业,严禁超范围施工。
(5)屋面安装光伏组件导水夹作业时,加强作业人员有关注意事项的宣传教育和提醒,人员登高时,穿防滑绝缘鞋、绝缘手套等劳动保护用品,并有设专人防护。禁止登高禁忌症患者进行登高作业。
(6)人员安装时,不得在屋顶边缘不足1米的地方进行作业。不准将工具及杂物向下投掷,作业完成后立即做好工完料清,确保周边环境安全。
(7)进行安装前,检查日常记录中是否有电量输出异常的记录,分析是否漏电引起,并须检查组件的连接线和相关元件有无破损、粘连,在安装前用试电笔对组件的铝框、支架、钢化玻璃表面进行测试,以排除漏电隐患,确保人身安全。
(8)极端天气。为保障作业人员安全,对于极端天气下,应避免人员作业。在风速大于等于7级时、温度达到高温作业限制要求、降雨或降雪天气,要求现场作业停止。待满足作业要求时,重新复工。
(9)现场防火。考虑电站所处货场的属性,要求作业人员作业期间在屋面严禁吸烟,作业人员如需吸烟,仅能在作业间歇时段,在项目地规定的地点吸烟。
(10)物资搬运。对于运输至项目现场的物质,根据项目现场的通道条件确定搬运方案。有室内楼梯间通道的,通过室内楼梯间搬运至出屋面楼梯间平台,集中放置;对于无室内楼梯间的,采用绑扎后提升至屋面,绑扎要求四面绑扎,确保物资在提升过程中洒落,提升过程要求屋面作业人员不少于两人,一人提升,一人监护,底面一人,避免无关人员靠近作业区域。作业完成后,安装架物资采用同样的方法运输至地面。
六、垃圾清理。
现场作业产生的垃圾要求逐天清理,产生的作业垃圾主要有导水夹产品包装箱及箱内的防潮袋。每天拆箱安装弯的空箱及防潮袋要求每天作业完毕从屋顶带走。为预防现场可能导致的包装箱和防潮袋飘落,拆箱完成后的垃圾要求集中放置于上屋顶的室内楼梯间或用未开箱的产品整箱压住,避免飘落。
为避免屋顶作业器具随风飘散导致的安全隐患,要求屋顶作业用安装架在人员下屋顶前整体捆绑于光伏电站的检修通道上,绑扎要求横穿安装架的中间并与检修通道贯穿式绑扎。
人员现场安装配置包括:安全帽、反光安全背心儿、防砸防滑劳保鞋、五点式安全带、导水夹桶、导水夹塑料安装架、标记用马克笔、木质安装架及其它用于制作安装架的工器具。
七、应急预案。
为充分考虑XX光伏电站导水夹安装过程中可能出现意外事件,在劳动力组织、安全技术措施、应急工具材料和车辆等方面做到有备无患。当出现突发情况时,第一时间报告,同时能及时准确应对,积极配合相关单位投入抢险,将事故范围、损失和影响减少到最低程度。因现场无法设置应急联系标识牌,应提前与相关单位联系,明确联系人和联系方式,确保在出现紧急情况时能及时与相关单位取得联系。
7.1 项目部成立安全应急机构,确保第一时间处理发生的事故。
XX光伏电站主要人员通讯录
序号 | 姓名 | 联系电话 | 有无登高禁忌症 | 职务或工种 |
1 | 无 | 项目负责人 | ||
2 | 无 | 现场安全负责人 | ||
3 | 无 | 施工员 | ||
4 | 无 | 施工员 |
7.2 应急增援设施安排
(1)自备一定的急救药品,确保作业人员一旦发生伤害能及时组织增援。常备药品:消毒用品、急救物品(绷带、无菌敷料)及各种常用小夹板、止血袋、氧气袋等。
(2)应急电话:XXX光伏电站公司安全生产调度中心XXX、手机号码外部医疗急救电话:120,本工程如发生伤害需送往就近XXX医院,施工作业地点距医院XXX公里,开车约XXX分钟。
苏州晟源能源科技有限公司
2024年XX月XX日
